Een tekening van de fundering van je aanbouw is in de meeste gevallen verplicht bij de omgevingsvergunning en onmisbaar voor de aannemer die het werk uitvoert. Op die tekening staat precies hoe de fundering wordt opgebouwd: de afmetingen, het type fundering, de diepte, de gebruikte materialen en de aansluiting op de bestaande woning. Zonder deze tekening weet niemand wat er precies de grond in gaat, en dat is zowel voor de vergunning als voor de veiligheid een probleem.
Wat staat er op een fundering aanbouw tekening?
Een funderingstekening voor een aanbouw is gedetailleerder dan een gewone plattegrond. Het gaat niet alleen om de omtrek van de aanbouw, maar om de constructieve details van wat er onder de vloer zit. De tekening bevat doorgaans de volgende onderdelen:
- Het type fundering (bijvoorbeeld een strokenfundering van beton of een paalfundering)
- De funderingsdiepte, meestal minimaal 80 centimeter onder het maaiveld in Nederland om vorstschade te voorkomen
- De breedte en hoogte van de funderingsbalk of strook
- De wapening (staal) als dat van toepassing is
- De aansluiting op de bestaande fundering van de woning
- De grondsoort of het advies gebaseerd op een grondonderzoek
- Het materiaalgebruik, zoals beton van een bepaalde sterkteklasse
Die aansluiting op de bestaande fundering is een punt waar veel mensen overheen kijken. Als de nieuwe fundering anders zakt dan de oude, ontstaan er scheuren in de muur. Een goede tekening laat zien hoe dit aansluitdetail is opgelost, bijvoorbeeld met een dilatatievoeg of juist een stijve verbinding.
Welk type fundering past bij een aanbouw?

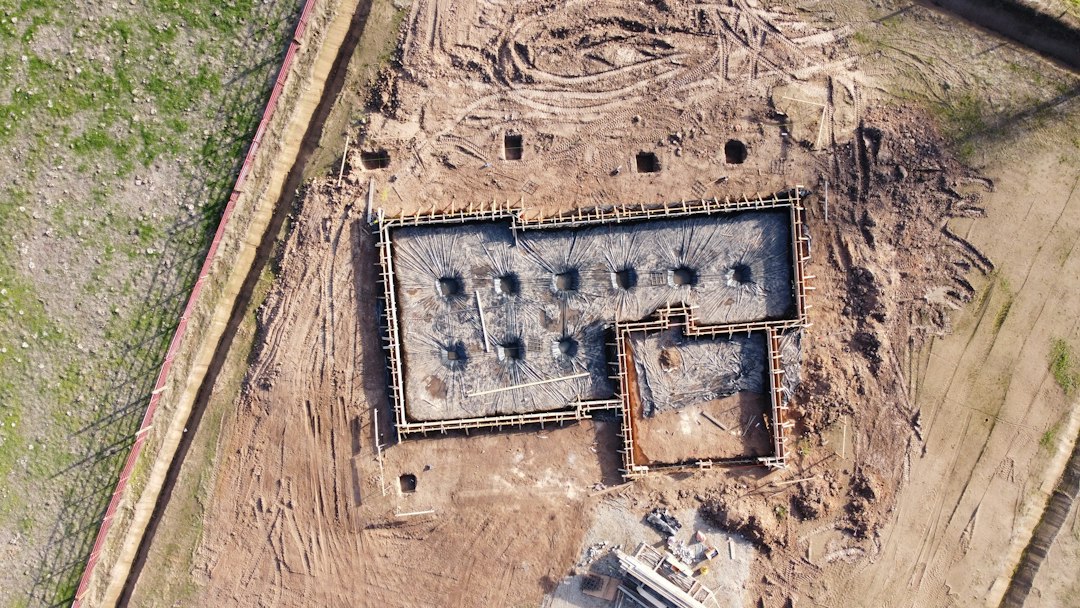

Voor de meeste aanbouwen in Nederland wordt een strokenfundering gebruikt. Daarbij wordt een betonnen balk onder de dragende wanden gestort, tot onder de vorstgrens. Dit is de meest toegepaste oplossing bij kleine tot middelgrote aanbouwen op draagkrachtige grond.
Op slappe grond, zoals veen of klei, kan een strokenfundering onvoldoende zijn. In dat geval adviseert een constructeur soms een paalfundering, waarbij betonnen palen tot op de draagkrachtige zandlaag worden geheid of geboord. Dit is duurder, maar noodzakelijk als de grond het gewicht anders niet kan dragen. Op de tekening is dan te zien waar de palen komen, hoe diep ze gaan en hoe de funderingsbalk daarop rust.
Er is ook een lichtere variant voor kleine aanbouwen zonder dragende muren, zoals een tuinkamer of serre: een betonplaat op een zandbed. Dit wordt een vloeiplaat of fundering op staal genoemd. Of dit geschikt is, hangt af van de draagkracht van de grond en het gewicht van de constructie.
Wie maakt de tekening?
Een funderingstekening voor een aanbouw laat je maken door een constructeur of een bouwkundig tekenbureau met constructieve kennis. Een gewone architect of tekenaar kan de situatietekening en plattegrond maken, maar de constructieve berekening en detaillering van de fundering vereist constructieve kennis. Voor een vergunningsaanvraag is bij grotere aanbouwen vaak een constructieberekening verplicht naast de tekening zelf.
Sommige bureaus bieden een gecombineerd pakket aan: een bouwkundige tekening inclusief funderingsdetail en constructieberekening. Dat is handig omdat alles op elkaar aansluit en je niet bij drie verschillende partijen hoeft aan te kloppen.
Wat kost een funderingstekening voor een aanbouw?
De kosten voor een funderingstekening als onderdeel van een compleet bouwkundig tekenwerk voor een aanbouw lopen naar schatting in 2025 uiteen van ongeveer 300 tot 800 euro, afhankelijk van de complexiteit. Als er ook een constructieberekening bij wordt geleverd, kan dat oplopen tot 1.000 tot 1.500 euro of meer. Dit zijn schattingen; de exacte prijs hangt af van de grootte van de aanbouw, de grondsoort en het bureau dat je inschakelt.
Een grondonderzoek (sondering) is soms nodig als de bodemgesteldheid onbekend is. Dat kost los extra geld, maar voorkomt dat de fundering wordt ontworpen op aannames die later fout blijken te zijn.
Wanneer heb je de tekening nodig?
Je hebt de funderingstekening nodig op twee momenten. Ten eerste bij de omgevingsvergunningsaanvraag, als de gemeente die vraagt. Niet elke aanbouw is vergunningsplichtig, maar als dat wel zo is, wil de gemeente weten hoe de constructie wordt gefundeerd. Ten tweede heb je de tekening nodig op de bouwplaats zelf: de aannemer of metselaar werkt ermee om de fundering exact goed aan te leggen.
Zorg dat de tekening klaar is voordat je begint met graven. Achteraf aanpassen van een fundering is veel duurder dan vooraf goed nadenken over het ontwerp.
Laat de tekening altijd maken door iemand met constructieve kennis van funderingen, controleer of de grondsoort is meegenomen in het ontwerp, en vraag of de aansluiting op de bestaande fundering expliciet is uitgewerkt. Dat zijn de drie punten waar de meeste fouten ontstaan bij aanbouwen die later problemen geven.
